在由SMM主办、由加泰罗尼亚贸易与投资协会(ACCIÓ)(加泰罗尼亚政府)支持的2025欧洲零碳之路——光伏&储能峰会上,Cero Generation 英国办建筑主管 Dimitrios Moudouris围绕“项目并网2025”的话题展开分享。

英国储能
电力储能系统的应用对于实现零碳排放的未来至关重要。以下是几个关键原因:
应对不断增长的电力需求:根据净零中心联合发布的报告,预计到2035年,英国消费者的电力需求将增加约50%。这表明现有电网可能面临巨大压力,而储能系统能够帮助平衡供需,确保供应稳定。
解决可再生能源的间歇性和不可预测性:经过超过二十年在英国电力系统中对可再生能源(如风能和太阳能)的应用,我们已经深刻认识到这些能源来源的波动性质。储能技术可以在这些资源过剩时储存能量,并在供给不足时释放,从而平滑输出曲线。
增强电网稳定性与可靠性:通过快速响应频率和电压的变化,储能装置可以有效防止电网故障或中断。它们能够在高峰时段吸收多余电量,并在低谷期释放存储的能量,以此来缓解电网压力并提高整体运行效率。
提供紧急备用电源:在遇到自然灾害或其他可能导致停电的情况下,储能设施可以作为可靠的后备供电源,保证重要基础设施和服务的连续运作。
促进本地化效益:将电池储能单元部署于高用电量区域附近,不仅可以减少长距离输电的需求,还能避免大规模扩建传统电力传输网络,从而降低建设和维护成本。
电网支持

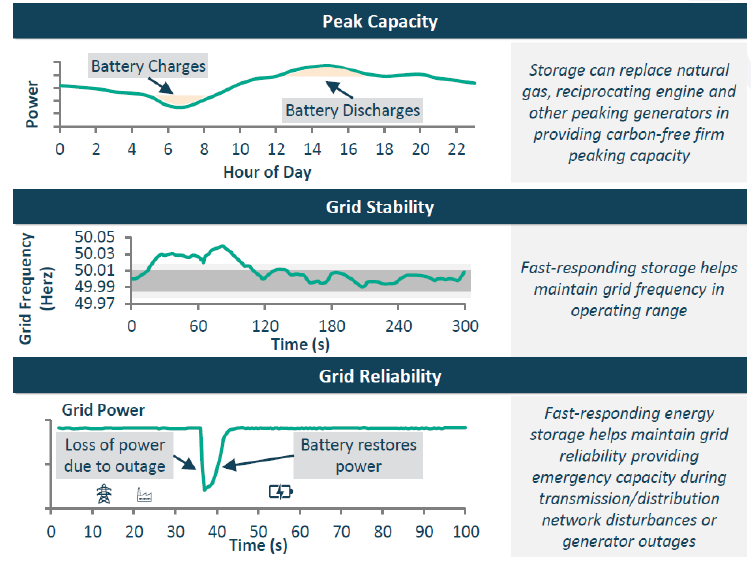

支持电力供应、输电和配电
在电力短缺时,电力储能系统如何有效支持电网的稳定运行?

通过提供合成惯性,帮助稳定电网频率,确保能源结构的平衡。
为电网的发电、输电和配电环节提供额外保障,提高整体系统的可靠性和效率。
能够在需要时迅速提供备用电源,应对突发情况或高峰负荷需求。
作为灵活且高效的资源,在调节电压、平衡供需等方面发挥关键作用,成为辅助服务的理想选择。
减少对传统化石燃料发电站的依赖,助力实现更加清洁、低碳的能源供应体系。
建筑宏观经济学
考量影响经济学的关键趋势

建设宏观经济的考量人工可用性趋势
>>稀缺性与供需趋势带来机会成本
>>成本呈上升趋势
>>供需平衡被打破

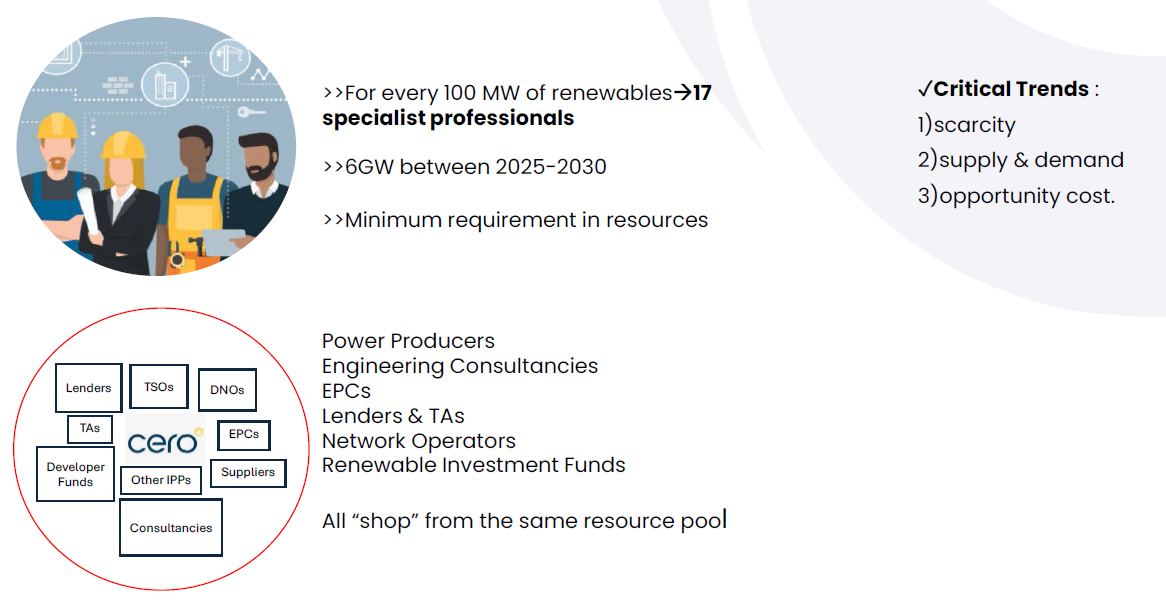

高压可再生能源协同布局被视为超越专业级别的利基领域。
✓ 目前英国可再生能源领域全职员工基数估计为27万人。
✓ 当前英国该细分领域"自由"可用人员基数估计为3500人。
✓ 可用人员(3500)与所需人员(5100)之间的差距影响关键趋势
>>资源稀缺性
>>供需平衡
应对关键趋势
应对人工可用性的关键趋势
在项目中引入来自其他非可再生能源领域的顾问 → 需要大量培训/在关键接口方面缺乏经验/无法避免机会成本。( X )
每次承接规模较大且超过350兆瓦的项目 → 项目资源规模经济效益在超过200兆瓦时开始显现/可阶段性规避机会成本但需持续建设同类大型项目。
采用项目组合管理方式 → 在组合启动时即对资源与范围进行提炼,并匹配、遴选及预定专业人员,各项目共享同一资源池但按初始约定成本结算/可规避机会成本。( + )
承接小于100兆瓦的小型项目以降低资本支出 → 无法规避机会成本/导致支付高于市场同行的价格/仅能获取市场最低水准的可用能力。( X )
采用单一服务供应商总包模式承接项目 → 价格虽固定,但咨询公司因薪酬水平有限所提供人员资质初级/资源需与其他竞争性项目共享/投入重心仅限于完成约定工时。( X )
构建毕业生培养计划 → 培训成本高昂/资源需极长时间才能获得专业能力/无法规避机会成本。以固定薪资聘用所有所需专家,增加全职人力基础→避免机会成本/获得市场上经验最丰富的顶尖专家/提升公司总人数与资本支出。( + )
CERO方法

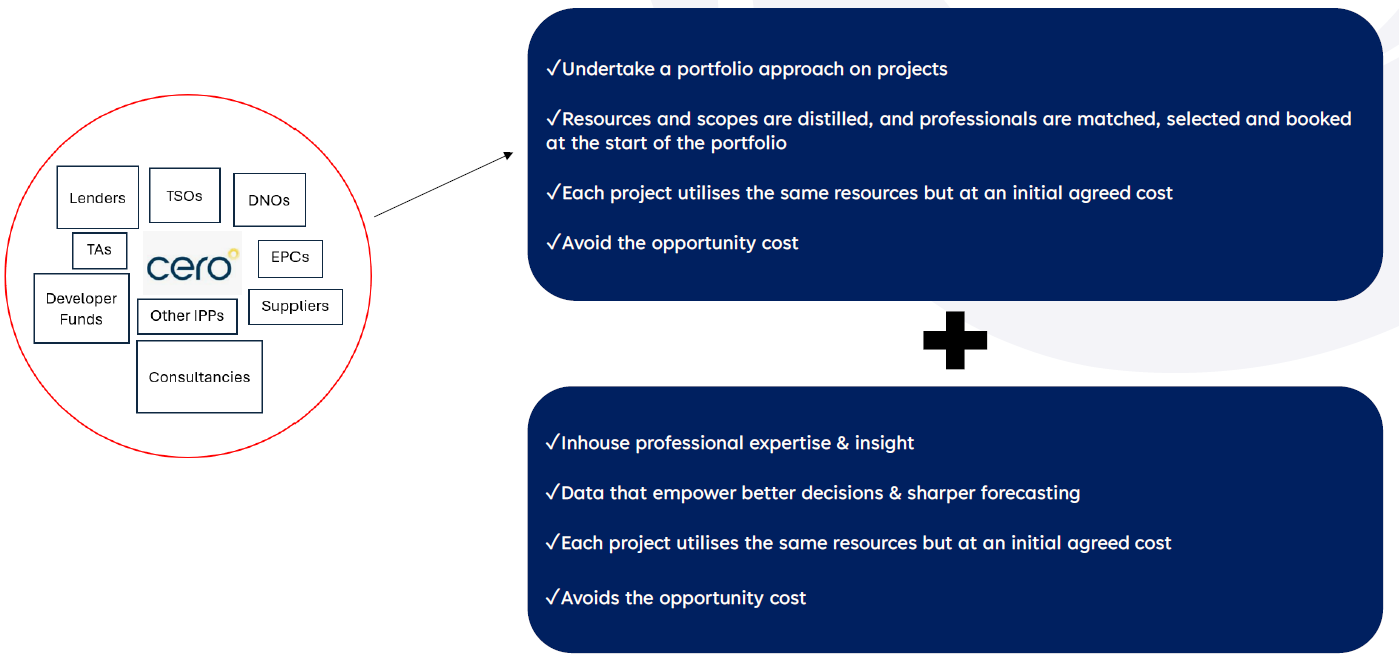

对项目采取组合管理方法;
资源与范围被提炼,专业人员在组合启动时完成匹配、筛选与预约 ;
各项目使用相同资源,但按初始约定成本执行 ;
规避机会成本 。
内部专业经验与洞察力;
支撑更优决策与精准预测的数据;
各项目使用相同资源,但按初始约定成本执行;
规避机会成本。
