中国电建谈:全球光储发展新形势 海外光储项目常见挑战及应对【SMM光储产业大会】

来源:SMM

在由上海有色网信息科技股份有限公司(SMM)山东爱思信息科技有限公司主办的2026SMM(第五届)光伏&储能产业大会暨电力市场创新论坛-光储技术创新与新型场景应用论坛上,中国电力建设集团国际工程有限公司新能源与电力副总经理 郝喜国围绕“海外光储项目落地经验与多场景实践”的话题展开分享。

全球光储发展新形势

1.1 全球太阳能电力装机现状

过去十五年,太阳能装机从 73 GW 飙升至 2391 GW,装机占比由 2011 年的 1.4% 提升至 23.5%,太阳能实现了从边缘能源向主力电源的跨越式蜕变。

全球电力装机增长持续加速,新增规模屡创新高。2025 年全球新增发电装机达 816 GW,其中太阳能新增装机 511 GW,占全部新增装机的 63%。太阳能已经成为全球电力供给扩容的最主要来源,引领全球电力系统低碳扩张。

1.2 全球储能电力装机现状

截至2025年底,全球已投运电力储能项目累计装机规模496.2GW,同比增长33.3%。其中,抽水蓄能累计装机占比首次降至50%以下。

截止2025年底,新型储能保持高速增长态势,累计装机规模达到278.7GW/687.5GWh,同比增长68.5%/79.9%。随着长时储能项目占比不断提升,新型储能平均储能时长达到2.47小时,较2024年同期提高0.16小时。

1.3 全球各区域电力需求增长带来市场机会

全球电力需求持续增长。2022-2025年间,疫情后的经济复苏助推了新兴经济体用电需求的高企,从而推动了全球电力需求的快速增加。

到2027年,全球电力消耗量预期还将呈现强劲增长态势。其中,大部分新增需求将来自新兴和发展中经济体,占总体增长的85%。

1.4 全球南方经济体发展提速,催生海量新增电力需求

“全球南方国家” 泛指亚洲、非洲、拉美等工业化起步较晚的新兴与发展中经济体,与欧美、日韩等发达经济体(全球北方)相对应。

2 0 2 4 年发展中经济体G D P已攀升至45.8 万亿美元;从全球经济份额来看,发展中经济体占比由2000年的 21.1% 持续提升至 2024 年 41.5%,2030 年预计进一步升至 43.9%,全球经济重心加速向发展中经济体转移。

经济高速扩张带动工业化、城镇化持续推进,叠加 AI 算力、矿产开发、居民用电新增负荷,未来全球电力新增需求将逐步转移至“全球南方国家”。

1.5 多国电力供给存在缺口,境外光伏、储能市场空间广阔

2024 年全球整体通电率 92%,仍有 6.55 亿人口无电力供应。

全球共 94 个国家仍存在无电人群;20 个重度缺电国家18 个位于非洲。

世界银行预计按照现有速度,2030 年全球仍有约 6.45 亿人无法用上电,其中 85% 的缺电人口集中在撒哈拉以南非洲。

世界银行测算,为实现2030 年实现全民通电SDG7目标,电气化提速需达到当前 3 倍以上。光伏储能依托离网、微网应用优势,是助力偏远地区快速普及电力的重要技术选择。

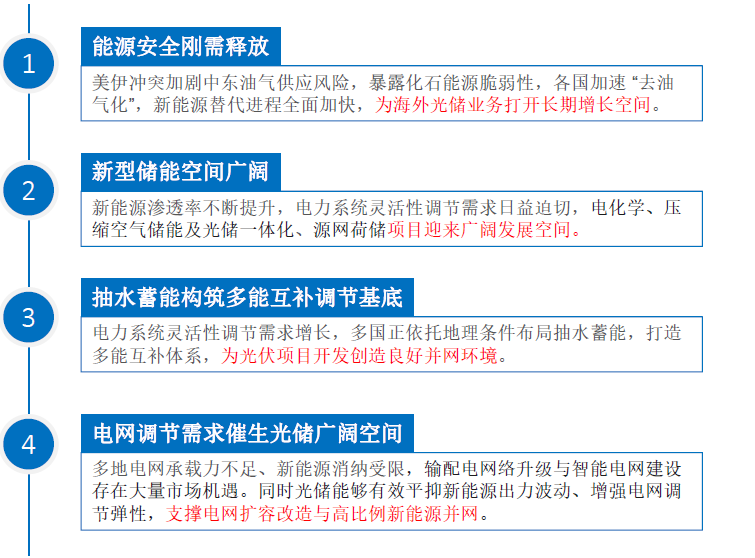

1.6 地缘冲突引发能源安全危机,推动各国加大新能源布局

霍尔木兹海峡作为全球能源的出口之一,关系全球约 20%-25%的海运石油和近20%的LNG供应。美以伊战争可能导致能源供应中断、价格飙升、航运受阻三大风险叠加,对高度依赖进口天然气和燃油发电的国家和地区造成系统性冲击。

2 海外光储项目常见挑战及应对建议

开发阶段外部环境挑战

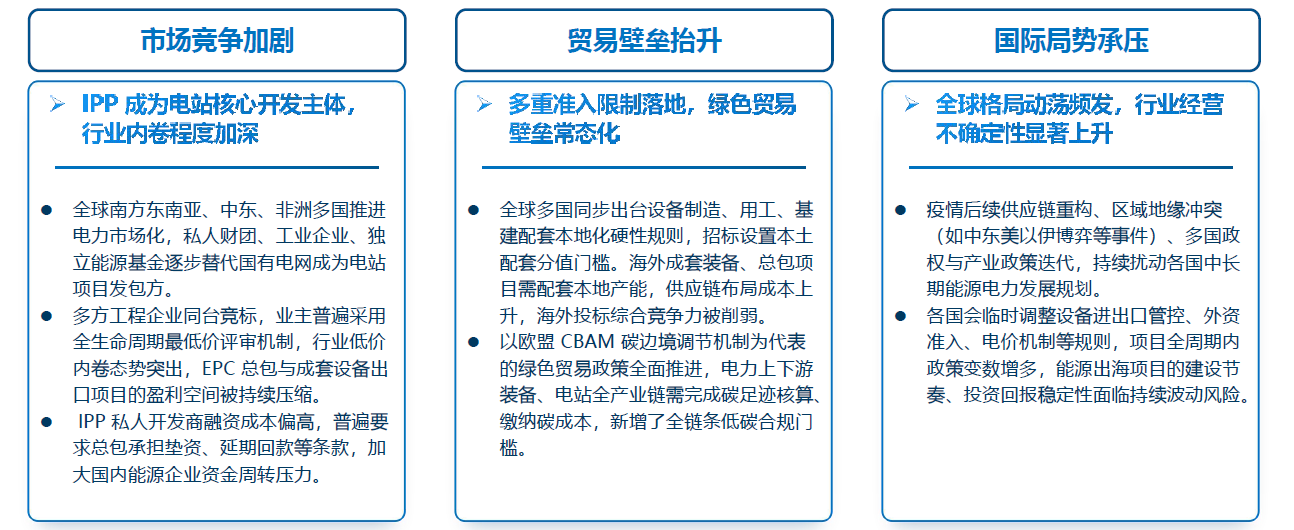

1. 市场竞争加剧;2. 贸易壁垒提升;3. 国际局势承压

投议标阶段风险挑战

1. 工作范围界定风险;2. 上游协议穿透风险;3. 前期基础资料不足风险;4. 本地化合规约束风险;5. 工期风险;6. 性能考核风险。

履约阶段风险挑战

1. 履约管控错位风险;2. 融资模式合同风险3. 设备供应链与物流风险;4. 分包商管控风险。

2.1.1 项目开发阶段外部环境挑战

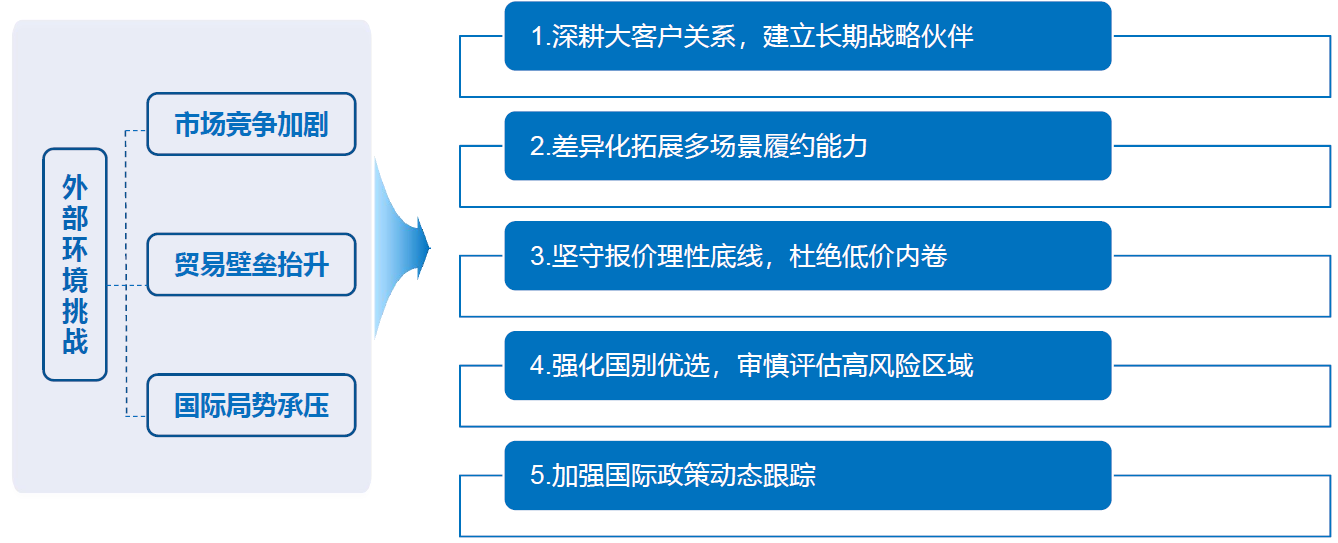

2.1.2 项目开发阶段建议

2.2.1 项目投议标阶段面临挑战

1. 本地化合规约束风险

部分境外项目在投标文件、合同条款中硬性规定最低本地化采购 / 用工比例,配套设置高额违约罚则。议标阶段若未充分评估属地供应链、本地分包资源能力,后期无法达标将触发罚款。

2. 工期风险

IPP 项目通常已签署 PPA,并网 COD 节点被严格锁定。私人资本对投资收益高度敏感,合同工期普遍预留不足。主变、储能电池等关键长周期设备采购周期难以匹配既定工期;同时延期违约金标准高、索赔通道狭窄,部分项目报价阶段就需要预留潜在工期罚款成本。

3. 性能考核风险

在项目界面、外部边界条件尚未完全厘清的前提下,业主要求承包商承诺光伏电站 PR 值,同时设置苛刻的测试工况、考核规则。若实际性能指标不达标,将计取高额性能违约金,极端情况下业主有权拒收工程,总包面临巨大履约兜底压力。

4. 前期基础资料不足风险

投标阶段业主提供研究资料往往深度不足,常见如地质、水文勘察资料缺失或精度不足,直接影响光伏场区排水、桩基选型、桩长设计。甚至出现电网接入研究工作转嫁给承包商实施,同时业主对资料准确性免责,相关风险、额外成本全部由总包自行承担。

5. 上游协议穿透风险

招标合同普遍设置 PPA 条款穿透机制。业主将购电协议全部约束传导至总承包商。部分场景下,业主与组件设备与储能电池厂商先行敲定激进性能指标,全部转嫁由 EPC 承包商兜底承担,指标责任边界错位。

6. 工作范围界定风险

IPP 开发商主体参差不齐,招标文件经常存在工作边界模糊问题。如光储配套界面划分不清,场区清表责任、对侧变电站改造等工作范围界定不清的风险,极易形成成本缺口。

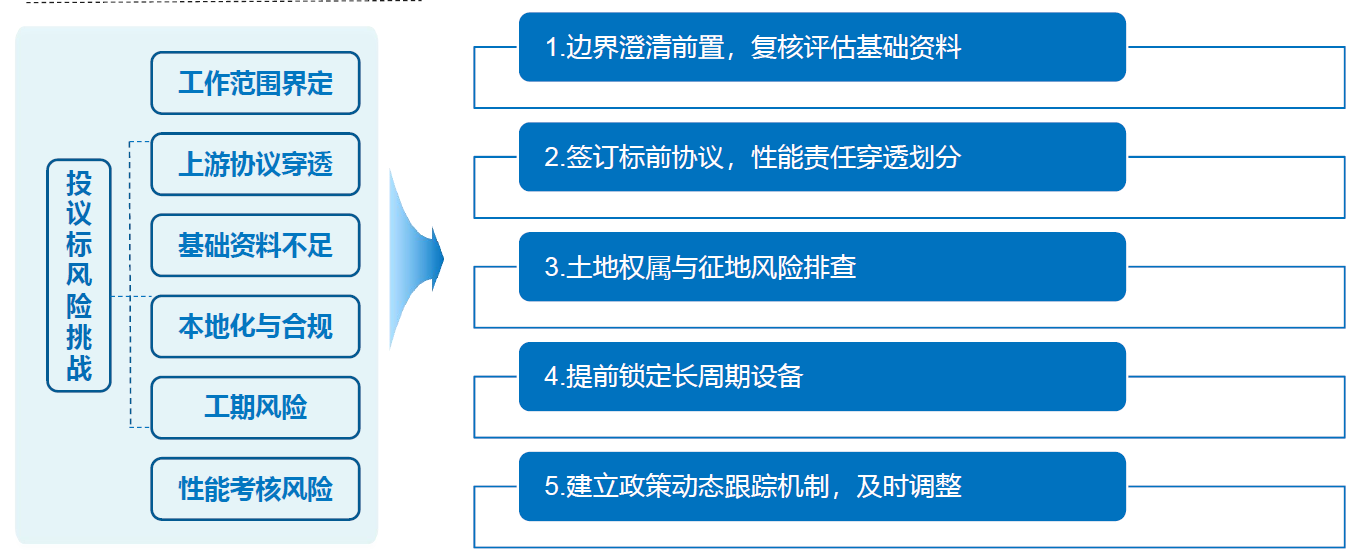

2.2.2 项目投议标阶段建议

2.3.1 项目履约阶段风险-履约管控错位风险

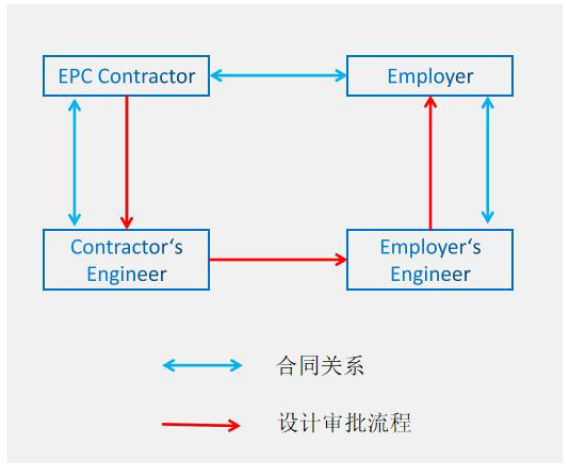

FIDIC银皮书(EPC交钥匙模式)的核心优势是弱化业主过程干预,由总包全权负责设计、施工全流程,无传统工程师逐级审批机制,保障项目高效履约、工期可控。

多层级前置审批大幅拉长设计报批周期,原有合同工期无法适配实际履约节奏,直接导致项目严重延误,造成PPA协议过期、项目停滞的重大风险

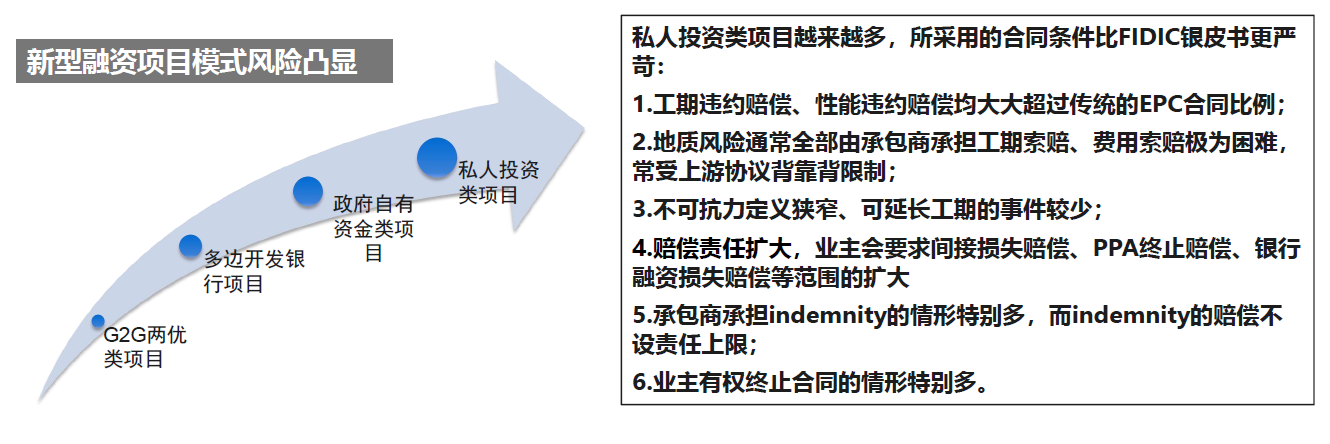

2.3.2 项目履约阶段风险-融资模式合同风险

工程承包合同条款的严苛程度随融资模式的变化逐步升高

2.3.4 项目履约阶段风险-分包商管控风险

境外光储项目高度依赖设计、施工等属地分包资源。受市场成熟度、管理能力及合同体系差异影响,分包商履约能力参差不齐,若合同约束、过程监督及绩效考核不到位,易引发设计延误、施工质量下降、工期失控等连锁风险。

分包合同约束不足

合同对设计质量、交付成果、出图节点、违约责任约定不完善;履约约束力不足;风险责任划分不清,索赔及争议处理困难。

分包商履约能力不足

技术能力、资源投入及项目管理水平参差不齐;人员配置不足或关键岗位频繁更换,影响设计及施工连续性,返工修改频繁。

过程管控不到位

总包单位对设计、采购、施工接口协调不足;进度、质量、成本缺乏动态监控,问题发现和纠偏滞后,影响整体履约效率。

属地管理协调困难

当地法律、劳工制度及文化差异增加管理难度;语言沟通效率低,设计澄清、技术交底响应慢;属地资源调配能力不足,影响现场施工组织。

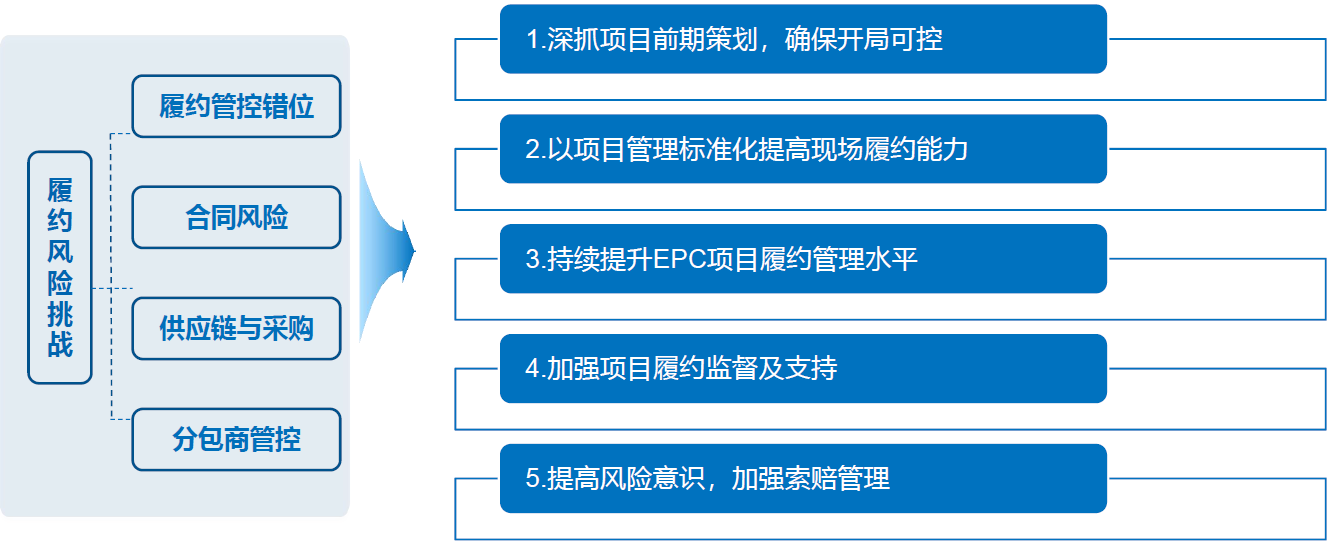

2.3.5 项目履约阶段建议

电建海外光储多场景实践

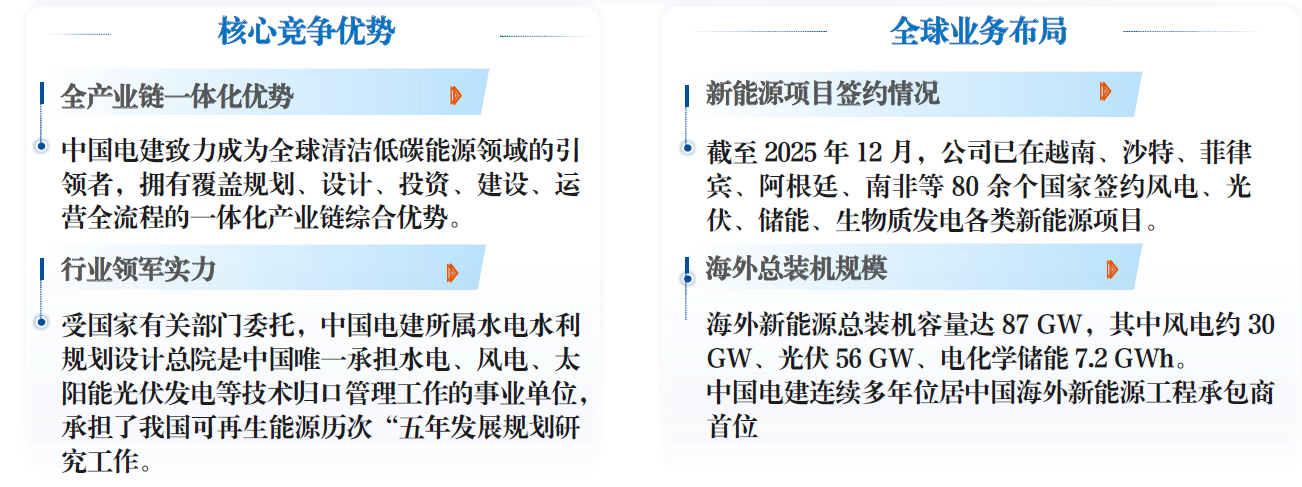

中国电建国际业务介绍

中国电建是国际业务体量最大的中央建筑企业之一,全球设立六大区域总部,在123个国家设有538个驻外机构,业务遍及全球130多个国家和地区。

最后,他还介绍了大型光储综合应用场景、大型光储离网应用场景、水面漂浮光伏应用场景、矿区应用场景以及大型光储综合应用场景等的运营情况。

以大型光储综合应用场景为例:

南非OYA混合能源项目

项目地点:南非马奇斯方丹镇

装机规模:155 MW光伏、86.4 MW风电(18 台风机)及 94 MW / 242 MWh储能系统

项目特点:奥亚项目融合多种可再生能源技术,是全球首个商业化并网风光储混合能源项目,为南非乃至全球新能源发展提供示范。


》点击查看2026SMM(第五届)光伏&储能产业大会暨电力市场创新论坛专题报道
