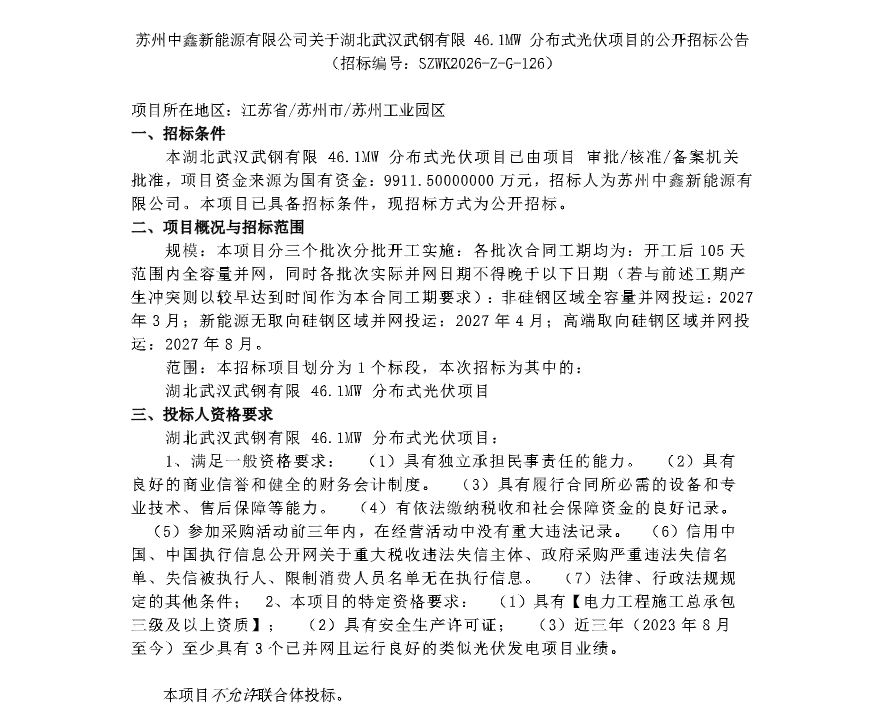

9月23日,苏州中鑫新能源有限公司关于湖北武汉武钢有限 46.1MW 分布式光伏项目发布中标公告。
规模:本项目分三个批次分批开工实施:各批次合同工期均为:开工后105天范围内全容量并网,同时各批次实际并网日期不得晚于以下日期(若与前述工期产生冲突则以较早达到时间作为本合同工期要求):非硅钢区域全容量并网投运:2027年3月;新能源无取向硅钢区域并网投运:2027年4月;高端取向硅钢区域并网投运:2027年8月。
范围:本招标项目划分为1个标段,本次招标为其中的:湖北武汉武钢有限 46.1MW分布式光伏项目中标人为阳光新能源开发股份有限公司,其他类型投标报价为综合单价2.129元/瓦。
