北极星储能网获悉,7月20日,安徽省潜山市公共资源交易中心发布了关于潜山市虚拟电厂平台建设及运营服务项目澄清公告,其中回应了存量并网的分布式光伏、储能及充电场站清单,其中储能方面仅包含潜山市慧儒科技25MW/100MWh用户侧储能项目,分布式光伏项目共16个总规模17.22MW,充电站项目共17个包含410台充电桩。
原文如下:
安徽省潜山市虚拟电厂平台建设及运营服务项目
澄清公告
各潜在投标人:
现对安徽省潜山市虚拟电厂平台建设及运营服务项目(项目编号:H3QT26Z100086)招标文件相关提问回复如下:
一、提问回复
问题1、请提供截至投标日前,已存量并网固定资产清册:1)光伏电站:站点数量、装机容量、电压等级、是否接入地调;2)储能电站:站点数量、装机容量;3)充电桩:站点数量、桩体数量;4)负荷侧:站点数量?

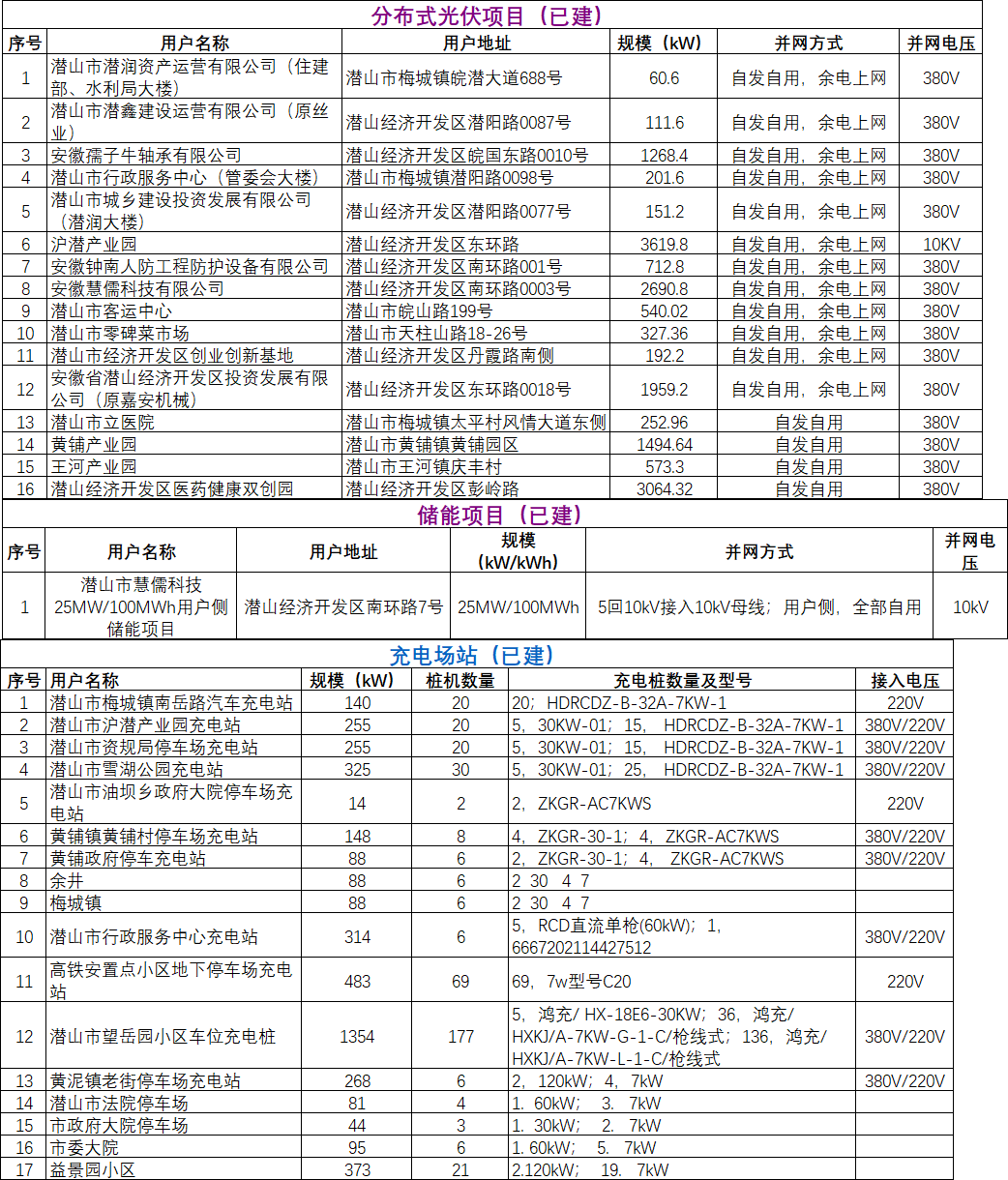

回复:招标人持有的存量并网固定资产清册详见本澄清公告附件。投标人应依据招标文件载明的建设规模及工程量清单(本期配置50套分布式资源采集终端等)进行报价;中标后,由中标人在招标人协助下开展资源摸排、洽谈签约与聚合接入。该安排符合《安徽省虚拟电厂建设运营管理实施方案(征求意见稿)》关于“聚合资源原则上应具有独立营销户号,实现电能计量和用电信息远程采集”的要求及虚拟电厂“边建设、边聚合”的行业惯例。

问题2、请明确存量分布式光伏电站是否已完成光伏“四可”改造,若未完成,是否包含在本项目的实施中?
回复:存量分布式光伏电站未完成“四可”改造,该项服务内容包含在本项目招标服务范围内,投标人在投标报价时综合考虑,招标人不再另行支付相关费用。
问题3、关于平台的网络安全建设,招标文件要求满足等保三级要求,是否包含第三方的等保测试费用?
回复:包含,投标人在投标报价时综合考虑,招标人不再另行支付相关费用。
问题4、在招标文件第四章,第四节《运营合同》3.2.3要求:“负责协助甲方完成虚拟电厂和售电资质注册申请,开展虚拟电厂和售电相关业务开展,建设期内直接与用电用户签订电量购销协议并开展售电交易,运营期内提供售电交易代理服务,并对售电交易业务经营亏损承担相应责任。”由于虚拟电厂和售电资质注册申请过程中可能会涉及第三方的费用,如虚拟电厂注册过程中的第三方能力测试费用,请明确本次招标范围是否仅包含中标人提供的技术支持工作,不包含由第三方提供的注册、咨询、测试、人员等费用。
回复:本次招标不包含虚拟电厂和售电资质获取过程中,第三方提供的注册、咨询、测试、人员等费用。
问题5、《运营合同》第六条、结算方式中:“净利润口径:按单类资源或单类项目独立核算,净利润=收益-成本;不参与收益分成的存量项目及固定资产类项目发生亏损的,由运营方按90%、甲方按10%承担;运营方参与收益分成项目发生亏损的,按照增量项目收益分成比例反向承担。”
请贵司明确:
(1)针对不参与收益分成的存量项目,运营方不参与运营,项目本身是否亏损与运营方无关,是否仍由运营方承担90%的亏损?
回复:不参与收益分成的存量项目及固定资产类项目属于本项目运营范围内,本项目招标控制价中已包含该类项目运营基础费用,其发生亏损的,由运营方按90%、甲方按10%承担。
(2)此项中项目由运营方代理之前,是否有明确的[财务确认单]经双方确认后才纳入代理运营范围?
回复:项目正式运营开始前,招标人向中标人提供资产确认单,经双方确认后的资产纳入代理运营范围。
(3)关于成本的计算逻辑,能否提供已有项目的示例进行简单说明?
回复:相关成本计算逻辑由各投标人结合自身经验自主研判,招标人不提供成本计算示例。
问题6、《第五章供货要求-三、货物需求一览表》中,各类设备的作用请明确:
(1)工业级边缘计算网关,是用于放在虚拟电厂平台中心侧?还是放在某个场站侧?
回复:工业级边缘计算网关安装位置由中标人进场后依据项目实际情况拟定,实施方案须报送招标人审核确认后方可实施。
(2)分布式资源采集终端,是用于采集光伏/储能/充电桩的通讯管理机设备吗?
回复:是。
(3)根据我司以往的建设经验,本项目配置的电力专用正向隔离装置/纵向加密认证网关/电力专用安全网闸,这三个设备未能满足虚拟电厂安全建设的要求,请明确这三个设备在本系统建设中的位置,是在哪?作用是啥?
回复:依据《电力监控系统安全防护规定》(国家发展改革委2024年第27号令)确立的“安全分区、网络专用、横向隔离、纵向认证”原则,需要部署上述三类设备。上述设备具体布设位置由中标人进场后结合项目现场实际工况统筹规划,实施方案须报送招标人审核确认后方可实施。
(4)项目交付过程中,如货物需求一览表中要求提供的设备不满足建设要求,需要增加设备数量、更换设备、新增设备等情况如何进行结算?
回复:货物需求一览表所列设备数量为暂定数量。实施过程中如确因电网企业接入要求、现场安装条件或系统联调需要,发生增加设备数量、更换或新增设备情形的,按以下原则结算:①中标人应事前书面报招标人确认,并经专家论证后方可实施;②清单中已有相同项目单价的,按中标单价据实结算;③清单中无相同或类似项目单价的,由双方参照市场价格协商确定并签订书面补充协议后实施;④未经招标人书面确认的设备变更,不予结算。
问题7、招标的工程量清单中(三)系统集成与工程实施费规划了首年6万元VPN通道租用费及首年8万元50套分布式资源采集终端物联卡流量费,但是(四)单个年度运营服务费仅规划了3万元的平台及通信费用与首年的费用出入较大,请明确后续4年的VPN通道租用费和分布式资源采集终端物联卡流量费是否应与首年保持一致?
回复:相关费用标准严格按照招标文件约定执行。清单中“首年物联网卡流量费”、“VPN通道租用费”与“平台与通信费用”包含服务内容存在差异,请投标人查阅招标文件予以区分。若项目运营期内发生物联网卡流量费或VPN通道租用费等费用,其费用统一包含在招标文件给定的年度运营服务费内,投标人在投标报价时综合考虑,招标人不再另行支付相关费用。
问题8、招标的工程量清单中(四)单个年度运营服务费是否仅包含招标文件要求的人力成本、硬件维护费、运营杂费,不包含运营方代理运营产生的收益分成或亏损分摊?该部分根据实际运营情况另外核算?
回复:是。
项目开标时间、投标保证金到账(或保函出函)截止时间、投标文件提交截止时间均延期至2026年8月5日10时00分。
以上提问回复内容是招标文件的组成部分,与招标文件具有同等法律效力。如提问回复内容与招标文件存在描述不一致,以提问回复内容为准。
