招标3天即废标!超9亿元、3000个台区储能无法按期落实!

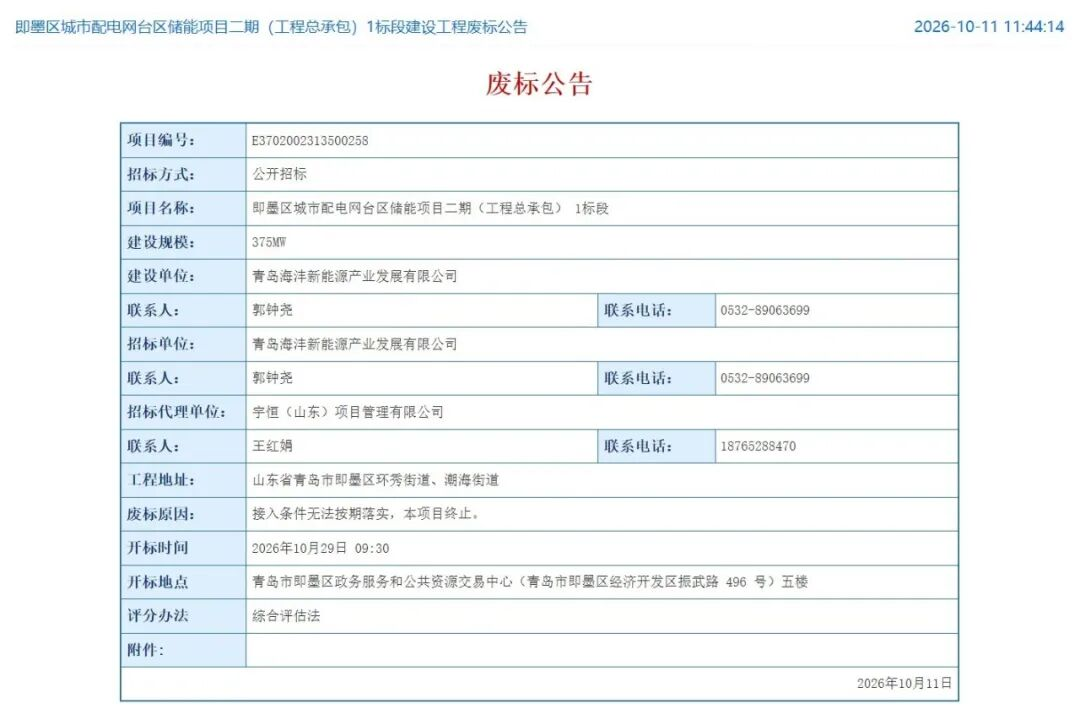

北极星储能网讯:2026年10月11日,青岛即墨区城市配电网台区储能项目二期(工程总承包)1标段建设工程因“接入条件无法按期落实”宣告废标,而废标公告距离该项目招标公告发布,仅过去3天。

2026年10月8日,该项目招标,总装机规模375MW/783MWh,招标控制939006381.5元,合单价1.2元/Wh。

招标人青岛海沣新能源产业发展有限公司为国有企业,是青岛市即墨区国有资产运营服务中心全资子公司。

本项目拟在即墨区建设3000个分布式台区储能设施,每个台区配置125kW/261kWh储能一体柜1台,储能装置采用0.4kV低压侧就地并网方式,并配套建设低压开关箱、电缆铺设等。招标控制价为939006381.5元,其中设计部分控制价11406381.54元,施工部分控制价175800000元,采购部分控制价751800000元。

项目要求投标人参加投标上五年度须具备一项同类工程经验,设计、施工、工程总承包同类工程均要求单项工程单机容量在125kW及以上,且接受联合体投标。

2025年,山东青岛曾发布台区储能项目建议书编制服务采购公告,文件明确要求根据电网运行状况,在市南、即墨、胶州、平度和莱西5个市区内总计筛选出不低于600个有安装电网侧分布式储能需求的台区,并对其中不低于10%(60个)台区进行现场踏勘,对选取典型案例进行可行性分析论证。

而此次即墨台区储能招标总量达3000个,远超上述青岛市台区储能需求的勘探目标。
