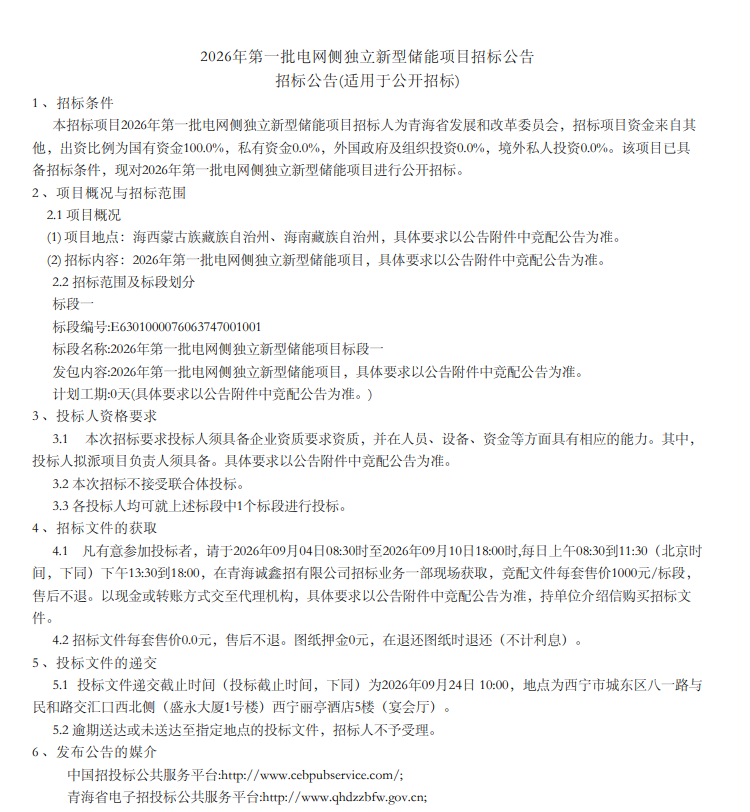

北极星储能网获悉,9月3日,青海省发展和改革委员会发布2026年第一批电网侧独立新型储能项目招标公告。
据了解,储能项目总规模为2GW,储能时长要求不低于4小时,总容量超8GWh。根据《青海省发电侧可靠容量补偿机制》(青发改价格规〔2026〕365号)享受青海省发电侧可靠容量补偿政策,2026年统一容量补偿标准按185元/(千瓦·年)执行。
项目不设置风电、光伏规模,技术路线为新型储能。共设5个标段,中标项目纳入青海省2026年度全省电力行业重点项目开发建设方案。

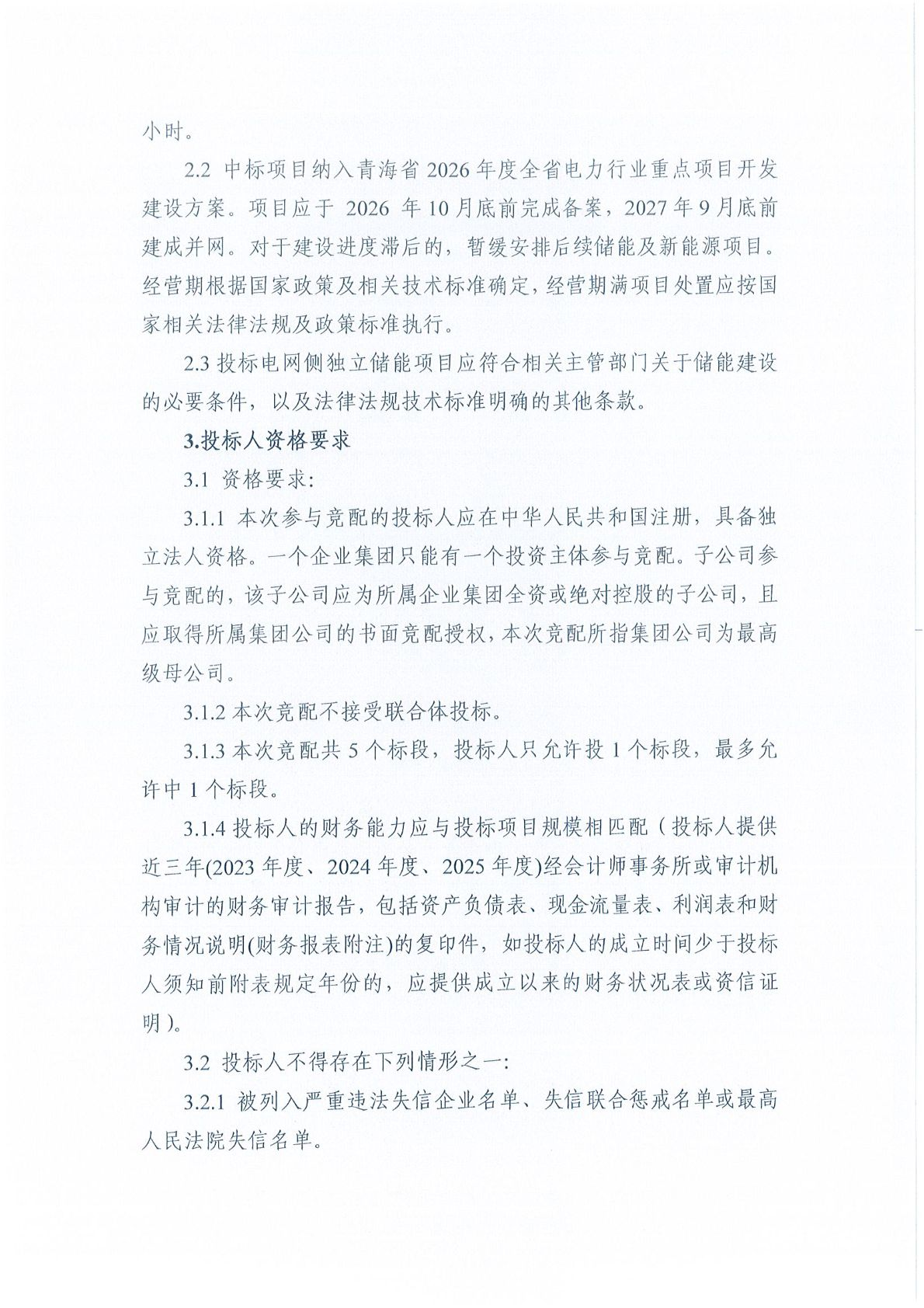

招标公告要求,参与竞配的投标人一个企业集团只能有一个投资主体参与,不接受联合体投标,投标人只允许投1个标段,最多允许中1个标段。

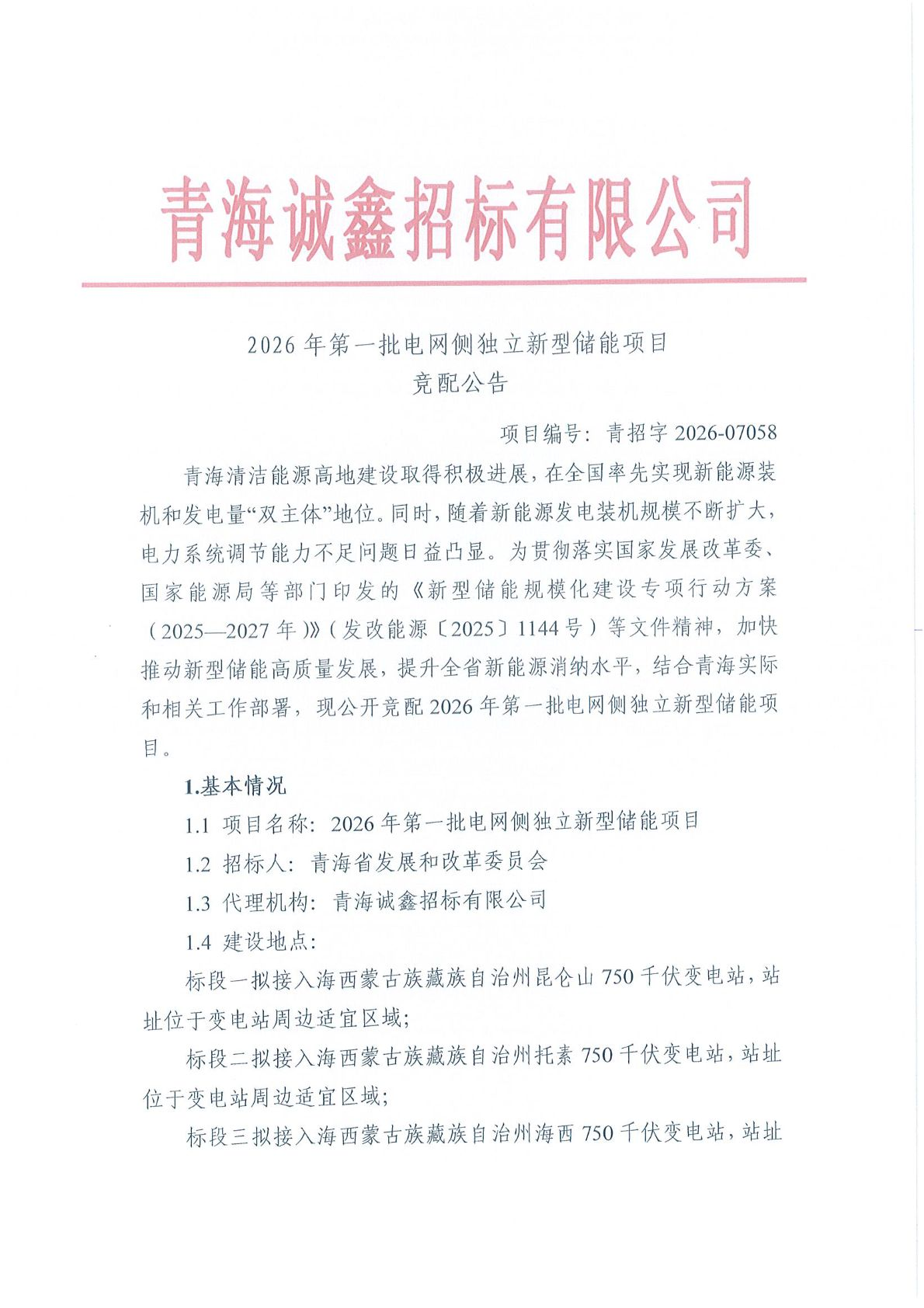

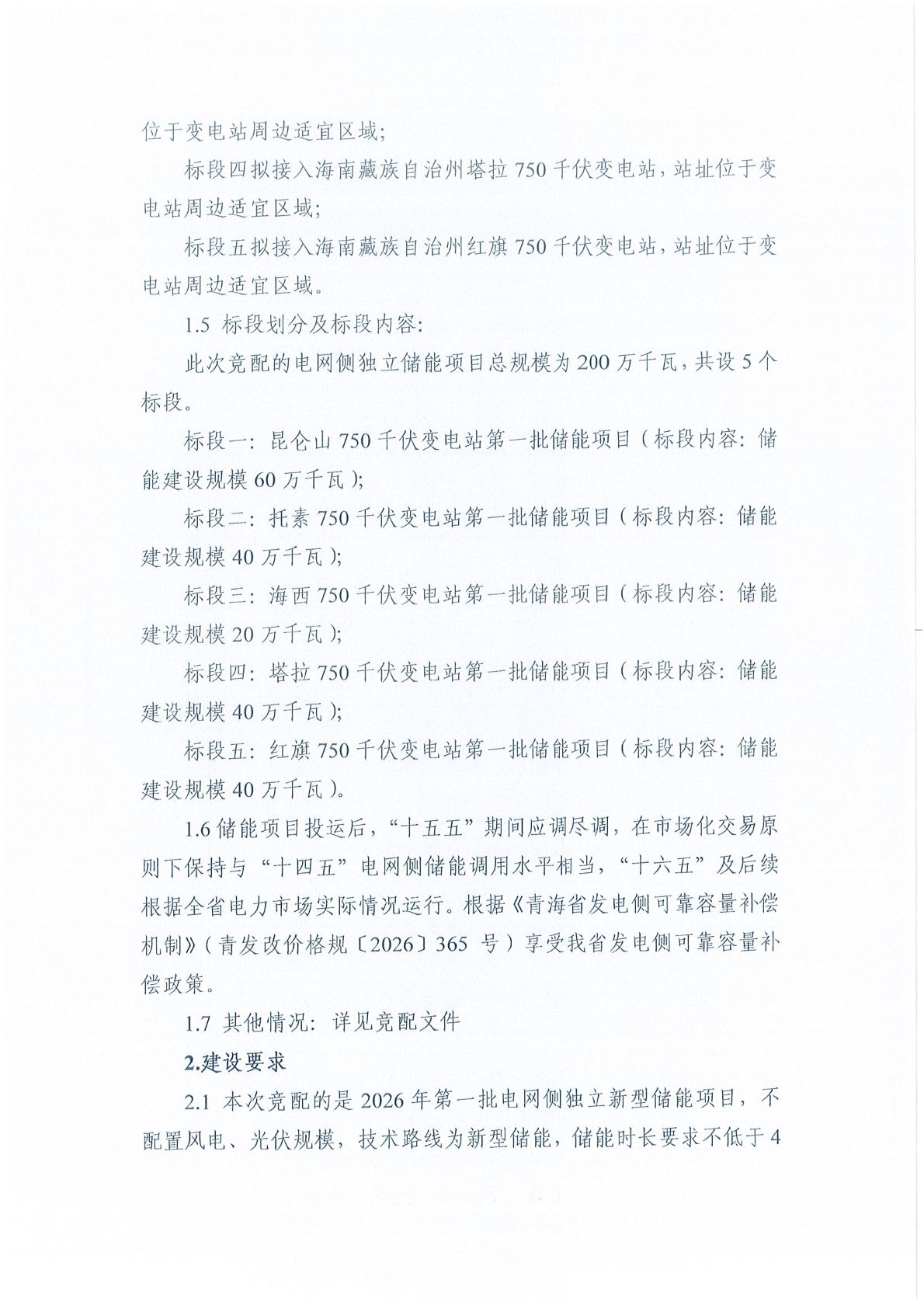

标段一:昆仑山750千伏变电站第一批储能项目(储能建设规模60万千瓦);
标段二:托素750千伏变电站第一批储能项目(储能建设规模40万千瓦);
标段三:海西750千伏变电站第一批储能项目(储能建设规模20万千瓦);
标段四:塔拉750千伏变电站第一批储能项目(储能建设规模40万千瓦);
标段五:红旗750千伏变电站第一批储能项目(储能建设规模40万千瓦)。
本次竞配不接受联合体投标。投标人只允许投1个标段,最多允许中1个标段。
中标项目纳入青海省2026年度全省电力行业重点项目开发建设方案。项目应于2026年10月底前完成备案,2027年9月底前建成并网。对于建设进度滞后的,暂缓安排后续储能及新能源项目。
招标文件获取时间:2026年9月4日至2026年9月10日(节假日除外),每日上午8时30分至12时,下午14时30分至18时。
投标文件递交的截止时间为2026年9月24日上午10:00。
